平成24年春期試験問題 午前問52

午前試験免除制度対応!基本情報技術者試験のeラーニング【独習ゼミ】

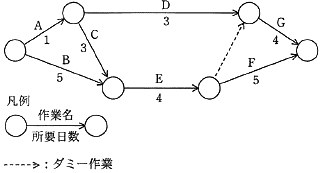

プロジェクトのタイムマネジメントのために次のアローダイアグラムを作成した。クリティカルパスはどれか。

  • A→C→E→F
  • A→D→G
  • B→E→F
  • B→E→G
正解 問題へ
分野:マネジメント系
中分類:プロジェクトマネジメント
小分類:プロジェクトの時間
解説
プロジェクト開始から完了に至るまでに存在する工程の流れには、以下の5通りがあります。
  • A→D→G
  • A→C→E→(ダミー作業)→G
  • A→C→E→F
  • B→E→(ダミー作業)→G ※選択肢「エ」では単にB→E→Gとして表記
  • B→E→F
これらすべての経路について所要日数を求め、その中で所要日数が最大となる経路がクリティカルパスです。※点線で表されるダミー作業は作業日数0日として計算します。
[A→D→G]
1+3+4=8日
[A→C→E→(ダミー作業)→G]
1+3+4+0+4=12日
[A→C→E→F]
1+3+4+5=13日
[B→E→(ダミー作業)→G]
5+4+0+4=13日
[B→E→F]
5+4+5=14
したがって、最も日数を要する「B→E→F」がクリティカルパスとなります。

この問題の出題歴


Pagetop
