HOME»基本情報技術者令和元年秋期»午前問52
基本情報技術者令和元年秋期 午前問52
問52

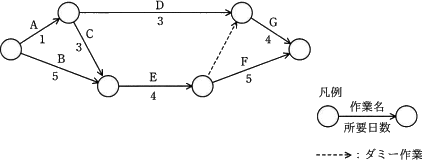

あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。
- A,C,E,F
- A,D,G
- B,E,F
- B,E,G
- [出題歴]
- 初級シスアド H20春期 問34
- 応用情報技術者 H21秋期 問50
- 基本情報技術者 H14春期 問55
- 基本情報技術者 H24春期 問52
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
ウ
解説
プロジェクト開始から完了に至るまでに存在する工程の流れには、以下の5通りがあります。
- A→D→G
- A→C→E→(ダミー作業)→G
- A→C→E→F
- B→E→(ダミー作業)→G ※選択肢「エ」では単にB→E→Gとして表記
- B→E→F
- [A→D→G]
- 1+3+4=8日
- [A→C→E→(ダミー作業)→G]
- 1+3+4+0+4=12日
- [A→C→E→F]
- 1+3+4+5=13日
- [B→E→(ダミー作業)→G]
- 5+4+0+4=13日
- [B→E→F]
- 5+4+5=14日
