基本情報技術者平成18年春期 午前問46
問46

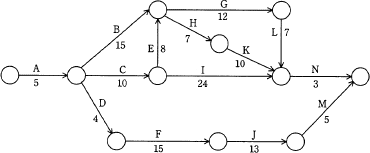

図に示すアローダイアグラムは,あるシステムの開発作業を表したものである。クリティカルパスはどれか。ここで,矢印に示す数字は各作業の所要日数を表す。
- A-B-G-L-N
- A-B-H-K-N
- A-C-E-G-L-N
- A-C-I-N
- [出題歴]
- 基本情報技術者 H26秋期 問52
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
ウ
解説
選択肢のパスが完了するまでの日数をぞれぞれ計算してみると、
- 5+15+12+7+3=42日
- 5+15+7+10+3=40日
- 5+10+8+12+7+3=45日
- 5+10+24+3=42日
