HOME»基本情報技術者平成23年秋期»午前問51
基本情報技術者平成23年秋期 午前問51
問51

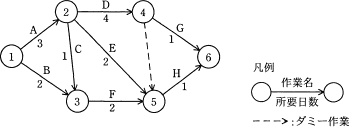

次のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻は第何日か。
- 4
- 5
- 6
- 7
- [出題歴]
- 応用情報技術者 R6春期 問52
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
エ
解説
最早結合点時刻は、その結合点からの作業が開始できるようになる最も早い日と表します。ある結合点から作業を開始するには、その先行作業がすべて終了していなければならないため、設問では結合点5に至る先行作業をすべて完了するために必要となる日数を考えることになります。
結合点5へと至る工程の流れは、A→D、A→E、A→C→F、B→Fの4つです。それぞれの完了に要する日数は以下のとおりです。
結合点5へと至る工程の流れは、A→D、A→E、A→C→F、B→Fの4つです。それぞれの完了に要する日数は以下のとおりです。
- A→D 3+4=7日
- A→E 3+2=5日
- A→C→F 3+1+2=6日
- B→F 2+2=4日
