HOME»基本情報技術者平成27年春期»午前問54
基本情報技術者平成27年春期 午前問54
問54

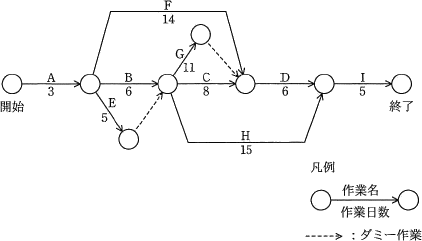

図は,あるプロジェクトの作業(A~I)とその作業日数を表している。このプロジェクトが終了するまでに必要な最短日数は何日か。
- 27
- 28
- 29
- 31
- [出題歴]
- 基本情報技術者 H16春期 問54
- 基本情報技術者 H21秋期 問51
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
エ
解説
結合点を矢印で結ぶ作業の流れの全てを列挙すると、プロジェクト完了に至るまでに通る経路は、
- A→F→D→I
- A→B→G→(上のダミー)→D→I
- A→B→C→D→I
- A→B→H→I
- A→E→(下のダミー)→G→(上のダミー)→D→I
- A→E→(下のダミー)→C→D→I
- A→E→(下のダミー)→H→I
- [A→F→D→I]
- 3+14+6+5=28日
- [A→B→G→(上のダミー)→D→I]
- 3+6+11+0+6+5=31日
- [A→B→C→D→I]
- 3+6+8+6+5=28日
- [A→B→H→I]
- 3+6+15+5=29日
- [A→E→(下のダミー)→G→(上のダミー)→D→I]
- 3+5+0+11+0+6+5=30日
- [A→E→(下のダミー)→C→D→I]
- 3+5+0+8+6+5=27日
- [A→E→(下のダミー)→H→I]
- 3+5+0+15+5=28日
