サンプル問題 [科目A]問44
問44

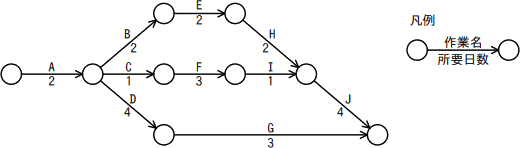

アローダイアグラムの日程計画をもつプロジェクトの,開始から終了までの最少所要日数は何日か。

- 9
- 10
- 11
- 12
- [出題歴]
- 基本情報技術者 H31春期 問53
分類
マネジメント系 » プロジェクトマネジメント » プロジェクトの時間
正解
エ
解説
アローダイアグラム上の全ての経路を検証して、クリティカルパスとプロジェクト全体の最少所要日数を求めます。本問では3つの経路が存在します。
- A→B→E→H→J
- 2+2+2+2+4=12日
- A→C→F→I→J
- 2+1+3+1+4=11日
- A→D→G
- 2+4+3=9日
